写真でみる道の駅常総 工事進捗状況

月ごとの道の駅常総の工事の様子です。

写真は北側から南側(常総インターチェンジ方向)に向かって撮影した写真となります。

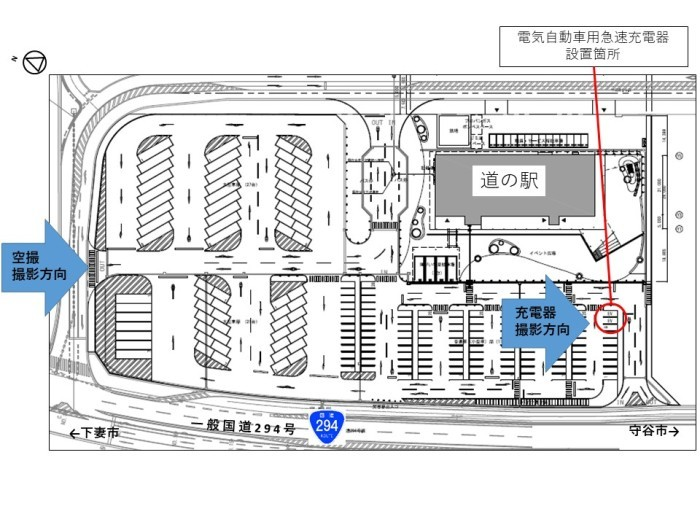

平面図

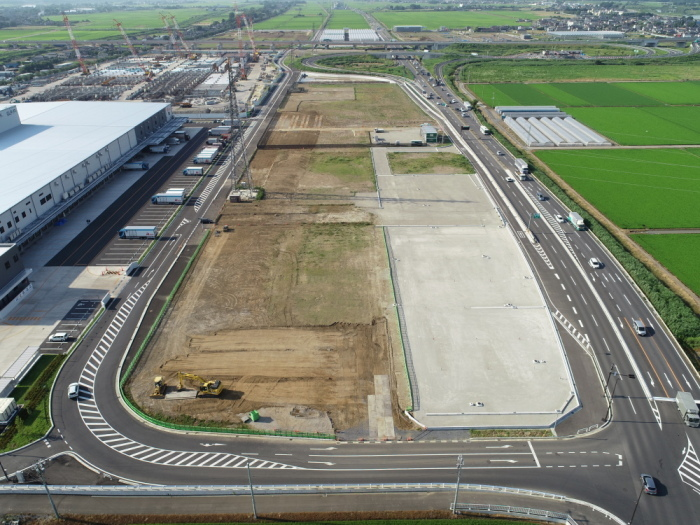

6月(2022年6月30日撮影)

事業地の整地や、建築のための施工図の作成、部材の発注など、工事を開始するための準備をしています。

6月 工事進捗

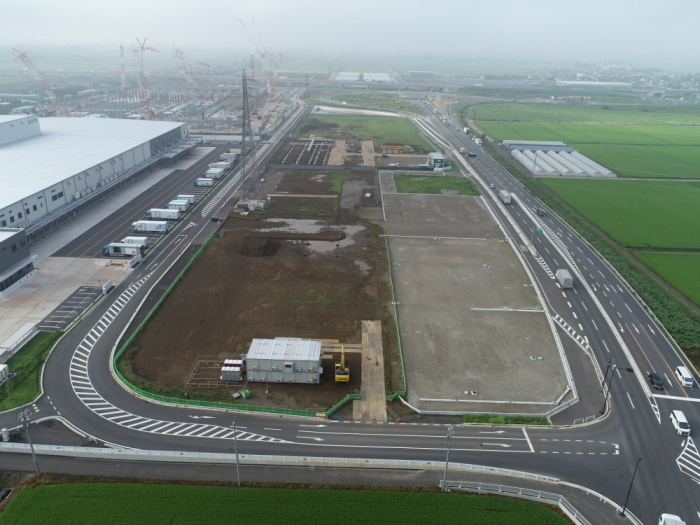

7月(2022年7月29日撮影)

建物の建設場所の位置確認や仮設道路の整備を行っています。 画面下側には道の駅建設の仮設事務所(白いプレハブ)が出来上がりました。

7月 工事進捗

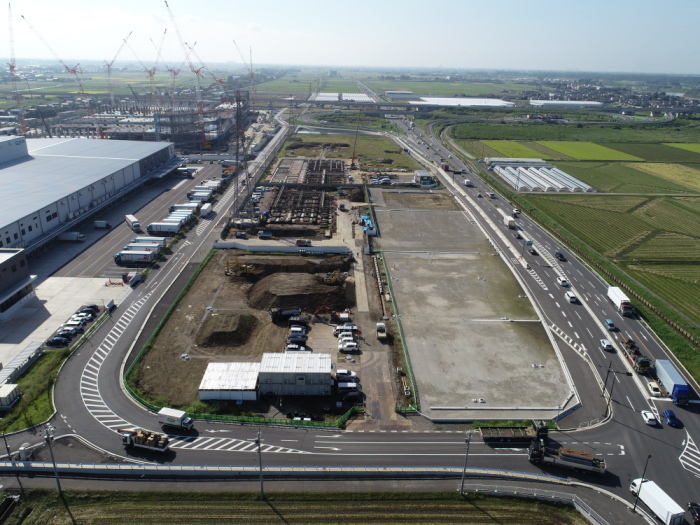

8月(2022年8月25日撮影)

杭の打設工事や駐車場の地盤改良工事、雨水排水設備工事など、基礎部分の工事を進めています。

8月 工事進捗

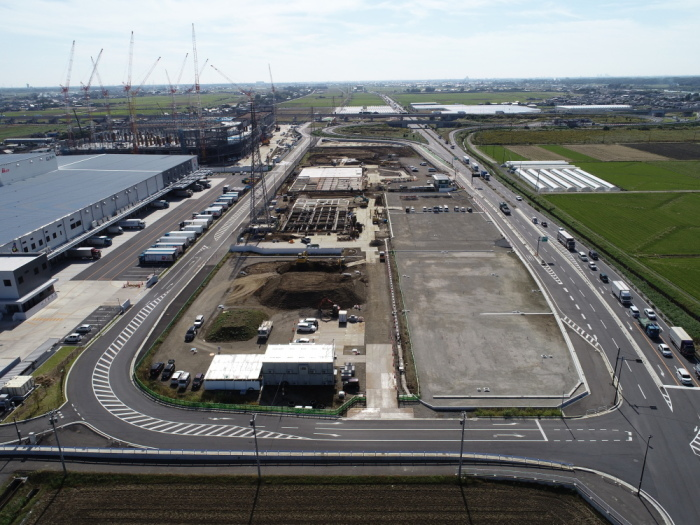

9月(2022年9月27日撮影)

前月に引き続き、杭工事などの基礎工事や側溝の据付工事を進めています。

9月 工事進捗

10月(2022年10月27日撮影)

前月に引き続き基礎工事や建物の基礎コンクリート打設を行っています。

10月 工事進捗

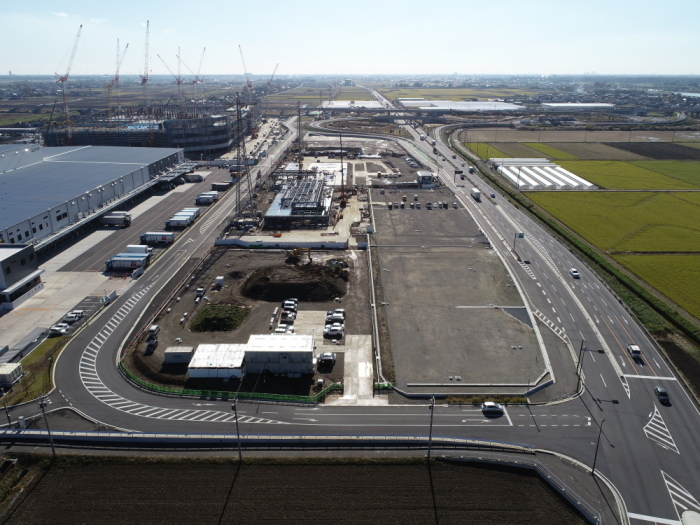

11月(2022年11月25日撮影)

道の駅の鉄骨建て入れを行っています。2階建ての道の駅の形がだいぶ見えてきました。

11月 工事進捗

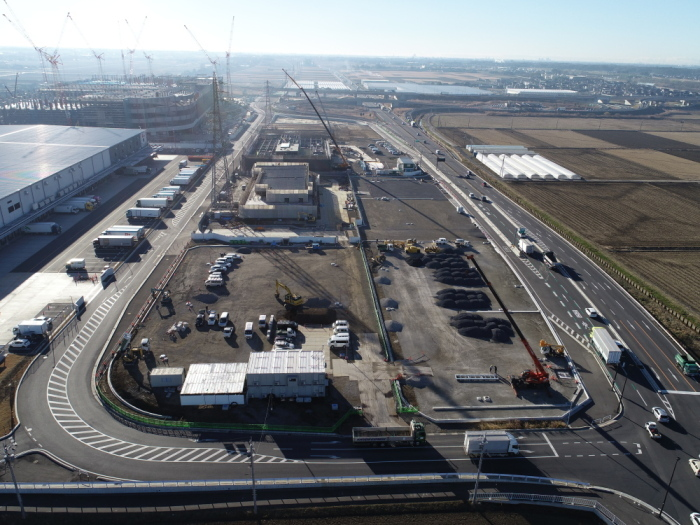

12月(2022年12月26日撮影)

道の駅建物は外壁、屋根が、駐車場は路盤の工事が徐々に進んでいます。

12月 工事進捗

12月の工事進捗状況については以下のリンクからご覧いただけます。
